Технологическая карта на возведение кирпичных стен и перекрытий типового этажа (часть 2)

Транспортировка конструкций на стройплощадке

Доставку на объект кирпича осуществляют пакетами в специально оборудованных бортовых машинах, при этом их необходимо тщательно укреплять с целью предохранения от опрокидывания продольного и поперечного смещения. Пакеты должны опираться на деревянные инвентарные прокладки и подкладки.

Укладка сборных элементов на транспортные средства производятся с учетом следующих требований:

  • Элементы должны находится в положении близком к проектному.
  • Элементы должны опираться на деревянные инвентарные прокладки и подкладки, располагаемые по указанным в рабочих чертежах местах. Толщина прокладки и подкладки должны быть не менее 25 мм и не менее высоты петель других выступающих частей.
  • При многоярусной перевозке подкладки и прокладки следует располагать строго по одной вертикали.
  • Элементы необходимо тщательно укреплять с целью предохранения от опрокидывания продольного и поперечного смещения.

Раствор доставляют растворовозами и выгружают в установку для перемешивания и выдачи раствора (раздаточный бункер).

Соответствие конструкций (материалов) проекту

Керамические кирпичи, поступающие на монтажную площадку должны соответствовать проекту, каждая партия должна быть снабжена паспортом.

Складирование, предварительная раскладка

Необходимый запас конструкций на складе устанавливается проектом производственных работ (ППР) с учетом календарного графика монтажа. В среднем запас конструкций должен состоять не менее пятидневной потребности в них.

При хранении конструкций на приобъектном складе необходимо:

  • Площадку для складирования тщательно выровнять и спланировать.
  • Раскладывать сборные элементы и размещать штабеля в зоне действия монтажного крана с учетом последовательности их монтажа.
  • Конструкции, имеющие большую массу располагать вблизи крана.
  • Хранить сборные элементы в условиях, исключающих их деформирование и загрязнение.
  • Проходы между штабелями в продольном направлении располагать через каждые два смежных штабеля, а в поперечном не реже, чем через 25 м. Ширина проходов должны быть не менее 0,7 м, а зазоры между штабелями не менее 0,2 м.
  • Элементы конструкций размещать так, чтобы была видна их заводская маркировка со стороны прохода или проезда.
  • Плиты покрытия хранить в штабелях в горизонтальном положении.

Принимает конструкции монтирующая организация. Внешним осмотром проверяют соответствие лицевой поверхности изделия требованиям проекта: отсутствие деформаций и повреждений, раковин, трещин, наплывов, закладных деталей, выпусков арматуры и защитных покрытий. Для складирования сборных конструкций в зоне монтажа применяют деревянные прокладки толщиной 100-150 мм. Цемент расфасован в мешки по 100 кг. Расход кирпича принимается исходя из расхода на 1 м3 кладки – 405 шт, расхода раствора на 1 м3 кладки – 0,25м3. Расход песка на 1 м3 раствора – 1 м3. Кирпич завозится на поддонах размером 0,8 × 0,8 м, складируется в два ряда.

Строповка конструкции и её обустройство перед монтажом

Разгрузку кирпича с автомашин и подачу на склад и рабочее место осуществляется пакетами с помощью строп-захвата. При этом обязательно днище пакетов защищают брезентовыми фартуками от выпадения кирпича. Раствор падают на рабочее место инвентарным раздаточным бункером вместимостью 1 м3 в металлические ящики вместимостью 0,25 м3.

Для строповки строительных конструкций, деталей, пакетов с материалами, блоков технологического оборудовании и других грузов используют грузозахватные устройства в виде гибких стропов, траверс и захватов. Их конструкция должна обеспечивать простую строповку и расстроповку и безопасность монтажных работ, а также исключать возможность появления при кантовании и подъеме в монтируемых элементах напряжений, не предусмотренных расчетом данного элемента.

Грузозахватные устройства испытывают путем их пробного нагружения в соответствии с требованиями Госгортехнадзора. В процессе эксплуатации их необходимо периодически осматривать. Предельную грузоподъемность грузозахватных устройств указывают на специальном клейме.

Организация и методы труда рабочих

Численно-квалифицированный состав бригады применяется в зависимости и в соответствии с составом специализированных звеньев по ЕНиР. При определении общей численности каменщиков следует учитывать время работы монтажного крана. Общее число смен работы каменщиков по возведению стен и перегородок с сопутствующими работами должно быть не меньше числа машино-смен работы крана на этих же работах.

Таблица 3.2. Профессия и разряд рабочих
Профессия и разряд рабочих Количество рабочих
Каменщик 4р. 2
Каменщик 4 р. 1
Маш.кр. 5 р. 1
Монтажник 4р. 3
Маш.кр. 6 р. 1
Таблица 3.3. Планово – высотное обеспечение строительства
Геодезические работы Состав геодезической группы Документация Кому сдается исполнительная документация
ПЛАНОВО-ВЫСОТНОЕ ОБЕСПЕЧЕНИЕ СТРОИТЕЛЬСТВА
Разбивка и закрепление осей здания Инженер-геодезист- 1, рабочий IV разр.-2 Заявка заказчика Акт о геодезической разбивке (3 экз.) Заказчику (1 экз.)
Вынос строительных реперов и их закрепление Инженер-геодезист- 1, рабочий IV разр.-2 Генеральный план строительной площадки Исполнителю строительно-монтажных работ (1 экз.)
Приемка разбивки и закрепления основных осей строительно-монтажной организации Инженер-геодезист- 1, рабочий IV разр.-2 Разбивочный чертеж Исполнительная схема Производственно-техническому отделу строительно-монтажной организации (1экз.)

Состав звеньев и организация труда каменщиков

Каменные работы выполняют бригада каменщиков, состоящие из звеньев, которые в зависимости от числа работающих называют «двойкой», «тройкой», «четверкой», «пятеркой».

На возведение стен используется звено «двойка». Оно состоит из каменщика 2-го (подсобник) и ведущего каменщика 4-5-го разряда. Обязанности в звене распределены следующим образом: оба каменщика совместно закрепляют причалки для наружной и внутренней верст; подсобник подает и раскладывает кирпич, расстилает раствор; ведущий каменщик, двигаясь вдоль стены, укладывает наружную версту.

При кладке внутренней версты оба каменщика выполняют те же операции, двигаясь в обратном направлении. Подсобник при этом укладывает кирпичи в забутку.

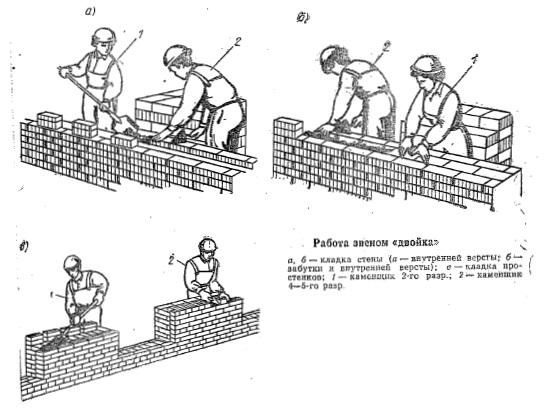

Рисунок 3.1. Работа звеном «двойка»

Ведущий каменщик выкладывает верстовые ряды и контролирует правильность кладки. Он двигается за подсобником, раскладывающим кирпич и расстилающим раствор. В это время другой подсобник укладывает забудку. Кладку внутренней и наружной верст выполняют в одинаковом порядке, но в противоположных направлениях. Перестановку причалки ведущий каменщик выполняет вместе с одним из подсобников.

Организация рабочего места каменщика

При кладке столбов кирпич размещают слева, а раствор — справа от каменщика. Рабочая зона шириной 70 см размещается между кладочными материалами по одну сторону выкладываемого столбца. Запас кирпича на рабочем месте каменщика должен соответствовать 2..4-часовой потребности. Раствор в ящики загружают перед началом кладки с расчетом на 40..45 мин работы. В процессе кладки пополняют запас кирпича и раствора.

При кладке глухих участков стен рабочее место каменщика имеет ширину 2,5…2,6 м и подразделяется на зоны: рабочую (шириной 60…70см), где перемещается каменщик в процессе кладки; складирования (шириной до 1,6м), где ящики с раствором чередуются с поддонами кирпича; свободную (шириной 30..40см) для прохода. При кладке простенков рабочее место каменщика шириной до 2,6 м также подразделяется на зоны — рабочую, складирования и свободную.

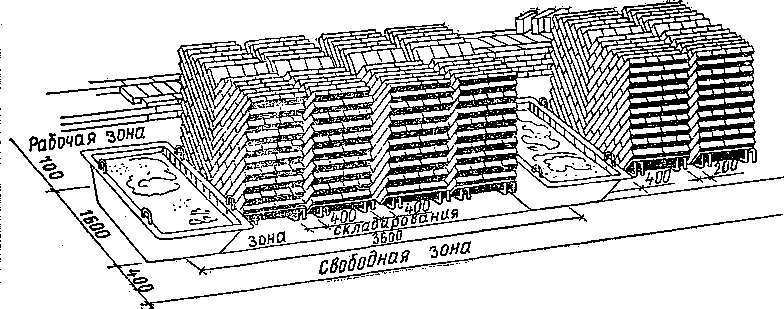

Рисунок 3.2. Организация рабочего места при кладке глухих стен (а) и простенков (б)

3.1.3. Производство работ

Работы по возведению каменных конструкций должны выполняться в соответствии с проектом. Подбор состава кладочного раствора следует осуществлять, руководствуясь нормами расхода материалов при приготовлении растворов. Кладку кирпичных цоколей зданий необходимо, выполнять из полнотелого керамического кирпича.

Не допускается ослабление каменных конструкций отверстиями, бороздами, нишами, монтажными проемами, не предусмотренными проектом. При вынужденных разрывах кладку необходимо выполнять в виде наклонной или вертикальной штрабы. При выполнении разрыва кладки вертикальной штрабой в швы кладки штрабы следует заложить сетку (арматуру) из продольных стержней диаметром не более 6 мм, из поперечных стержней — не более 3 мм с расстоянием до 1,5 м по высоте кладки, а также в уровне каждого перекрытия. Число продольных стержней арматуры принимается из расчета одного стержня на каждые 12 см толщины стены, но не менее двух при толщине стены 12 см.

Разность высот возводимой кладки на смежных захватках и при кладке примыканий наружных и внутренних стен не должна превышать высоты этажа, разность высот между смежными участками кладки фундаментов — не превышать 1,2м. Возведение каменных конструкций последующего этажа допускается только после укладки несущих конструкций перекрытий возведенного этажа, анкеровки стен и замоноличивания швов между плитами перекрытий.
