Разработка схемы организации работы
До монтажных работ должны быть выполнены организационно-подготовительные мероприятия, а также все работы в соответствии со стройгенпланом. Кроме того, должны быть выполнены следующие работы: забетонированы монолитные участки и замоноличены швы в панелях перекрытия и оформлен акт приемки выполненных работ; определен монтажный горизонт; проверка разбивки установочных рисок на перекрытии; выполнены транспортные карты завоза конструкций, подготовлены рабочие места.
Монтаж конструкций лестничной клетки производится в следующей последовательности: сначала монтируют площадку, а затем лестничные марши.

Рисунок 3.4. Монтаж лестничных площадок и маршей
Монтаж перемычек производится автомобильным краном КС-55713-1В-4. Несущие перемычки в кирпичных зданиях, как и прогоны, устанавливают, поднимая за монтажные петли и укладывать на подготовленную растворную постель, а рядовые перемычки укладывают вручную. При монтаже перемычек необходимо обращать внимание на прочность установки их по вертикальным отметкам, горизонтальность и размер площади опирания перемычек.
| п.п. | Технические требования | Допускаемые отклонения | Способы и средства контроля | Кто и когда контролирует | Кто привлекается |
|---|---|---|---|---|---|
| 1 | Отклонение горизонтальных плоскостей на всю длину перекрытия | 20 мм | Измерительный, журнал работ | Мастер (прораб) постоянно | — |
| 2 | Местные неровности поверхности бетона при проверке двухметровой рейкой | 5 мм | То же | То же | — |
| 3 | Размер поперечного сечения элементов | +6 мм -3 мм | То же | То же | — |
| 4 | Высота свободного сбрасывания бетонной смеси в опалубку конструкций (перекрытие), м, не более | 1 | Измерительный, журнал работ | Мастер (прораб) 2 раза в смену | — |
| 5 | Разница отметок по высоте на стыке двух смежных поверхностей | 3 мм | Измерительный, каждый стык, исполнительная схема | Мастер (прораб) постоянно | Геодезист |
3.1.5. Технико – экономические показатели
Калькуляция затрат труда, а также материально-технические ресурсы представлены в приложениях 3, 5.
| № п/п | Показатели | Условное обозначение | Ед. изм. | Кол-во |
|---|---|---|---|---|
| 1 | Выработка на одного рабочего в смену | В | — | 1,87 |
| 2 | Затраты труда на единицу измерения | З | — | 0,53 |
| 3 | Затраты машино – смен башенного крана на возведение 1 м3 кирпичной кладки | Вм | — | 0,02 |
| 4 | Энерговооруженность труда монтажников | Ск | — | 41,33 |
| 5 | Продолжительность работ | Д | дн | 7 |
3.1.6. Охрана труда и техника безопасности
Перед началом работ в условиях производственного риска необходимо выделить опасные для людей зоны, в которых постоянно действуют или могут действовать опасные факторы, связанные или не связанные с характером выполняемых работ. Места временного или постоянного нахождения работников должны располагаться за пределами опасных зон.
Производственные территории, участки работ и рабочие места должны быть обеспечены необходимыми средствами коллективной или индивидуальной защиты работающих, первичными средствами пожаротушения, а также средствами связи, сигнализации и другими техническими средствами обеспечения безопасных условий труда в соответствии с требованиями действующих нормативных документов и условиями соглашений.
Строительные площадки, участки работ и рабочие места, проезды и подходы к ним в темное время суток должны быть освещены в соответствии с требованиями государственных стандартов. При выполнении работ на высоте, внизу, под местом работ необходимо выделить опасные зоны. Материалы (конструкции) следует размещать на выровненных площадках, принимая меры против самопроизвольного смещения, просадки, осыпания и раскатывания складируемых материалов.
Строительные машины, транспортные средства, производственное оборудование (машины мобильные и стационарные), средства механизации, приспособления, оснастка (машины для штукатурных и малярных работ, люльки, передвижные леса, домкраты, грузовые лебедки и электротали и др.), ручные машины и инструмент (электродрели, электропилы, рубильные и клепальные пневматические молотки, кувалды, ножовки и т.д.) должны соответствовать требованиям государственных стандартов по безопасности труда, а вновь приобретаемые — как правило, иметь сертификат на соответствие требованиям безопасности труда.
Машины, транспортные средства, производственное оборудование и другие средства механизации должны использоваться по назначению и применяться в условиях, установленных заводом-изготовителем. Транспортные средства и оборудование, применяемое для погрузочно-разгрузочных работ, должно соответствовать характеру перерабатываемого груза. Площадки для погрузочных и разгрузочных работ должны быть спланированы и иметь уклон не более 5°, а их размеры и покрытие — соответствовать проекту производства работ. В соответствующих местах необходимо установить надписи: «Въезд», «Выезд», «Разворот» и др.
При монтаже железобетонных и стальных элементов конструкций, трубопроводов и оборудования необходимо предусматривать мероприятия по предупреждению воздействия на работников следующих опасных и вредных производственных факторов, связанных с характером работы: расположение рабочих мест вблизи перепада по высоте 1,3 м и более, передвигающиеся конструкции, грузы, обрушение незакрепленных элементов конструкций зданий и сооружений, падение вышерасположенных материалов, инструмента, опрокидывание машин, падение их частей.
При выполнении отделочных работ (штукатурных, малярных, облицовочных, стекольных) необходимо предусматривать мероприятия по предупреждению воздействия на работников следующих опасных и вредных производственных факторов, связанных с характером работы: повышенная запыленность и загазованность воздуха рабочей зоны, расположение рабочего места вблизи перепада по высоте 1,3 м и более, острые кромки, заусенцы и шероховатость на поверхностях отделочных материалов и конструкций, недостаточная освещенность рабочей зоны.
Все инструменты и приспособления нужно использовать в соответствии с их назначением и необходимо следить, чтобы они были в исправном состоянии. Инструменты необходимо правильно и прочно насаживать на ручки. Рабочие поверхности инструментов должны быть ровными, без заусенцев, поврежденные или деформированные инструменты использовать нельзя. Работать рабочие должны в рукавицах, предохраняющих кожу от истирания.

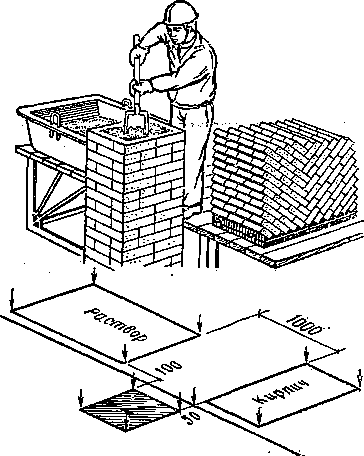

Кирпичную кладку каменщик должен выполнять с перекрытий, инвентарных подмостей или настила лесов. Подмости устанавливают на очищенные, выровненные поверхности. Их нельзя перегружать материалами сверхустановленной для данной конструкции лесов или подмостей расчетной нагрузки, следует избегать скоплений материалов в одном месте. Материалы укладывают так, чтобы они не мешали проходу рабочих и транспортированию материалов. Между штабелями материалов и стеной оставляют проход не менее 1 м. Настилы на подмостях должны быть ровными и без щелей. Их делают из инвентарных щитов, сшитых планками. Зазор между стеной строящегося здания и рабочим настилом подмостей не должен превышать 5 см. Этот зазор нужен для того, чтобы, опустив отвес ниже подмостей, можно было проверить вертикальность возведенной кладки.
Для подъема рабочих на подмости устанавливают стремянки с ограждениями (перилами) высотой не менее 1,2 м. Ежедневно после окончания работы подмости очищают от мусора. Состояние подмостей ежедневно перед началом работы (смены) проверяет мастер и бригадир. Подъем кирпича на этажи, как правило, следует производить на поддонах с помощью футляров, исключающих выпадение кирпичей. Необходимо следить, чтобы стеновые материалы, инструменты или строительный мусор не останавливались на стенах во время перерывов в работе, в противном случае, они могут упасть вниз. [IMAGE_11]
