В данной работе представлены решения четырех практических задач по дисциплине ОППАЭТ. Рассматриваются методы определения длительности производственного и технологического циклов при параллельно-последовательной организации работ, расчет параметров поточных линий и эпюр оборотных заделов, определение параметров сетевого графика, а также применение метода векторного прогнозирования для планирования отпусков персонала на основе рейтинга качества работы.
- ФГБОУ ВО «Уфимский государственный авиационный технический университет»
- Задача 1. Расчет производственного цикла
- Аналитический расчет
- Графический расчет
- Задача 2. Расчет поточной линии
- Расчет количества монтажников
- Эпюры оборотных заделов
- Операции 10-15
- Задача 3. Сетевой график
- Таблица параметров
- Задача 4. Планирование отпусков
- Результаты прогнозирования
ФГБОУ ВО «Уфимский государственный авиационный технический университет»
Бланк контрольной работы
Экзаменационная работа по дисциплине: ОППАЭТ
Учебная группа: СУЛА-504
Дата: 05.11.2020
Ф.И.О. обучающегося: Галимов А.Л.
Ф.И.О. преподавателя: Сергеева Л.А.
№ билета: 6
Задача 1. Расчет производственного цикла
Размер партии = 60 шт.; передаточная партия = 20 шт.; среднее межоперационное время = 3 мин. Определить графическим (длительность производственного цикла) и аналитическим (длительность технологического цикла) способом при параллельно-последовательном способе организации работы. Можно ли отправить третью передаточную партию 1 ноября, если начать работу 30 октября?
| Номер операции | 5 | 10 | 15 | 20 |
|---|---|---|---|---|
| Норма времени, мин. | 3 | 5 | 7 | 9 |
| Количество рабочих мест | 1 | 1 | 1 | 3 |
Размер партии, шт: 60
Передаточная партия, шт: 20
Среднее межоперационное время, мин: 3
Аналитический расчет
Длительность производственного цикла аналитически находим как:

Можно ли отправить третью передаточную партию 1 ноября, если начать работу 30 октября?
Да, можно отправить при 8 ч. (1 смена в день).
Графический расчет
Длительность технологического цикла графическим способом при параллельно-последовательном способе организации работы представлена на рис.1.

Рис.1 Длительность технологического цикла графический способ

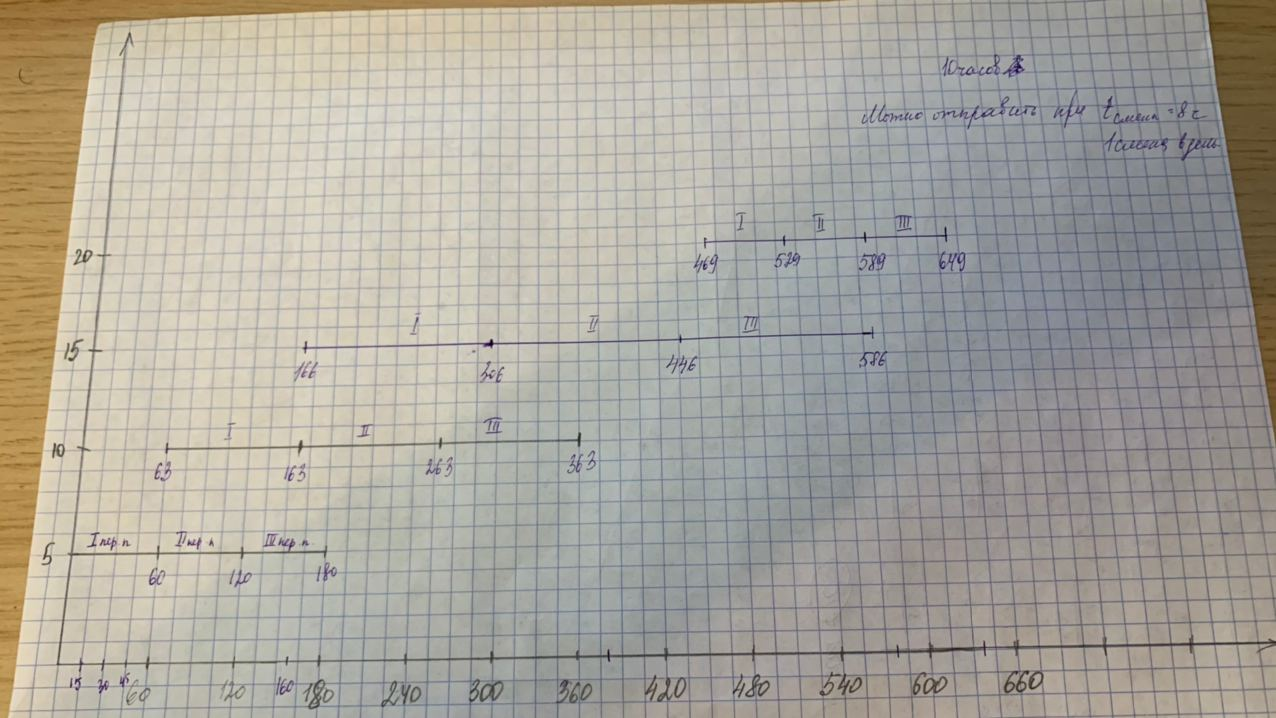

Задача 2. Расчет поточной линии
Такт поточной линии равен 3,8 мин. Период комплектования заделов 100 мин. Построить графики работы оборудования и эпюры изменения оборотных заделов. Определить, сколько необходимо принять на работу монтажников при двухсменном режиме работы.
| Номер операции | 5 | 10 | 15 |
|---|---|---|---|
| Норма времени, мин. | 12 | 44 | 7 |
Период комплектования заделов равен 100 мин. Рабочих мест 10. Двухсменный режим работы, 8 часовой рабочий день.
Расчет количества монтажников
Рассчитаем расчетное количество монтажников по операциям и заполним таблицу:
| № операции | Ср | Спр | Коэфф загр.(1) | Коэфф загр.(2) | Отклонения(1) | Отклонения(2) |
|---|---|---|---|---|---|---|
| 5 | 3.15 | 3/4 | 1,05 | 0.7875 | 0,1 | 0,0625 |
| 10 | 11.57 | 11/12 | 1.05 | 0.96 | 0.1 | 0.01 |
| 15 | 1.84 | 1/2 | 1.84 | 0,92 | 0.89 | — |
По критериям отклонения выбираем минимальное (принятое количество монтажников на операциях выделено красным цветом).

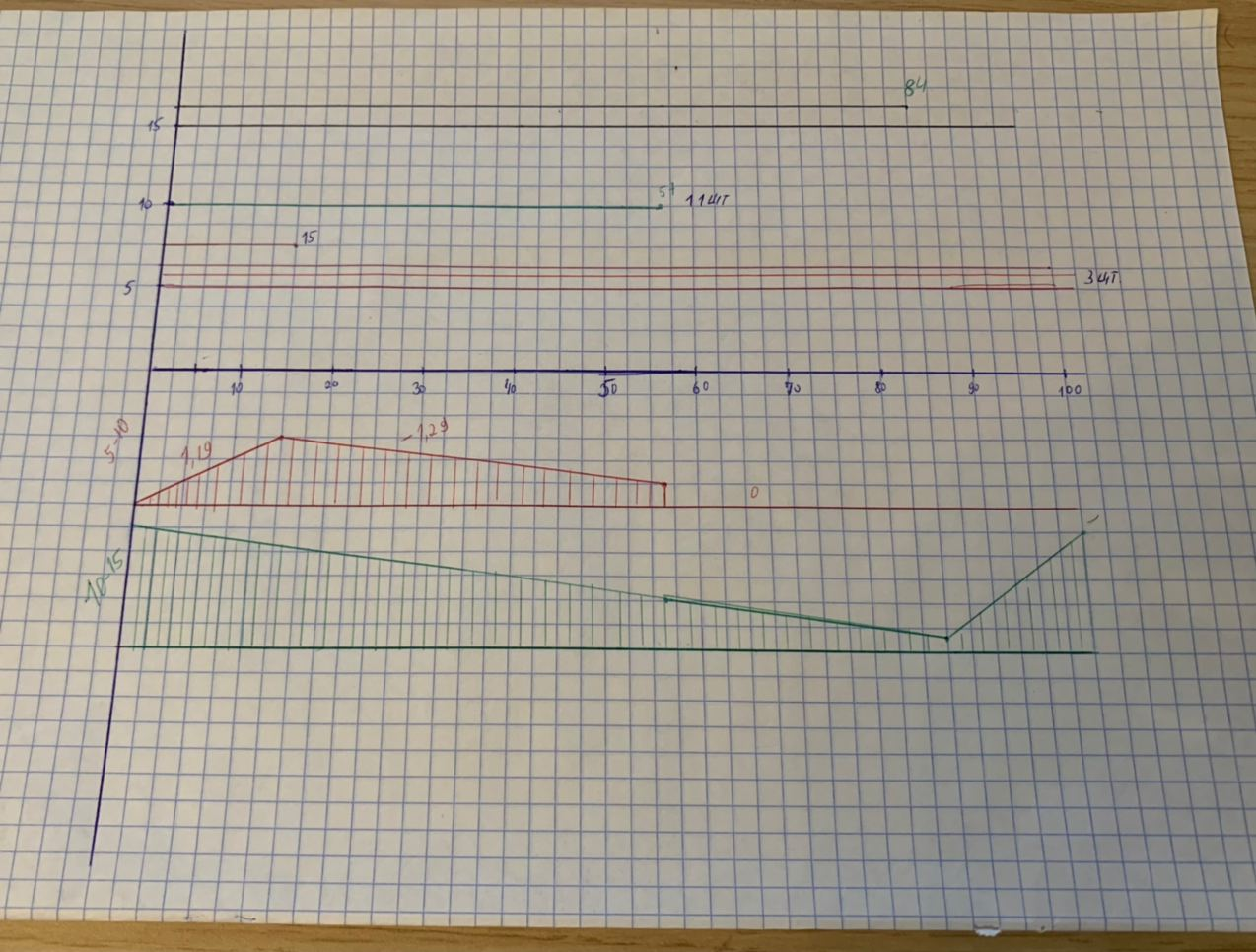

Эпюры оборотных заделов
Далее, переходим к построению эпюр оборотных заделов.
Операции 5-10:
Задел между 5-10 в точке:

Задел увеличился на 1,19
Задел между 5-10 в точке 57:

Задел уменьшился на 1,29
Задел между 5-10 в точке 100:

Задел не изменится
Операции 10-15
Задел между 10-15 в точке 57:

Задел уменьшился на 0,74
Задел между 10-15 в точке 84:

Задел уменьшился на 3
Задел между 10-15 в точке 100:

Задел увеличился на 10,72
Рис.2 Эпюры оборотных заделов
Задача 3. Сетевой график
Определить графическим способом параметры сетевого графика. Определить самый ранний срок начала работы 5-7, если запланировано начать комплекс работ 1 декабря текущего года.
| I | 1 | 1 | 2 | 2 | 3 | 4 | 5 | 5 | 6 | 7 | 8 |
|---|---|---|---|---|---|---|---|---|---|---|---|
| J | 2 | 6 | 3 | 5 | 4 | 5 | 6 | 7 | 7 | 8 | 9 |
| Tij, дни | 1 | 2 | 3 | 14 | 10 | 6 | 7 | 8 | 9 | 1 | 10 |

Рис.3 Графический способ
Таблица параметров
Перепишем исходные данные в таблицу:
| i | Tpi | Tпi | Ri |
|---|---|---|---|
| 1 | 0 | 0 | 0 |
| 2 | 1 | 3 | 2 |
| 3 | 4 | 6 | 2 |
| 4 | 14 | 16 | 2 |
| 5 | 20 | 22 | 2 |
| 6 | 27 | 29 | 2 |
| 7 | 38 | 38 | 0 |
| 8 | 39 | 39 | 0 |
| 9 | 49 | 49 | 0 |
L=2+9+1+10=22
Критический путь: 1-6-7-8-9
Начало работы 5-7, ч/з 15 дней.
Задача 4. Планирование отпусков
Необходимо четырем военпредам организации, осуществляющим госприемку военных ЛА, запланировать очередной отпуск: в летние месяцы, в весенние месяцы, в зимние месяцы, в осенние месяцы. Каждый военпред выполнял свои профессиональные обязанности с разной степенью качества работы, в зависимости от вида работы и типа ЛА (КР). Определите, в каком месяце каждый военпред пойдет в отпуск на основании его рейтинга (методом векторного прогнозирования).
| Военпреды | 1 | 2 | 3 | 4 | 5 | 6 | 7 |
|---|---|---|---|---|---|---|---|
| ВП1 | 1,2 | 0,9 | 1,1 | 1 | 1,4 | 2 | 0,9 |
| ВП2 | 0,8 | 0,9 | 1 | 1,1 | 1,2 | 1,5 | 1,4 |
| ВП3 | 1,2 | 1,3 | 0,7 | 1,2 | 1,1 | 1,4 | 1 |
| ВП4 | 0,9 | 1 | 1,4 | 1,2 | 1,3 | 1,3 | 0,9 |
Результаты прогнозирования

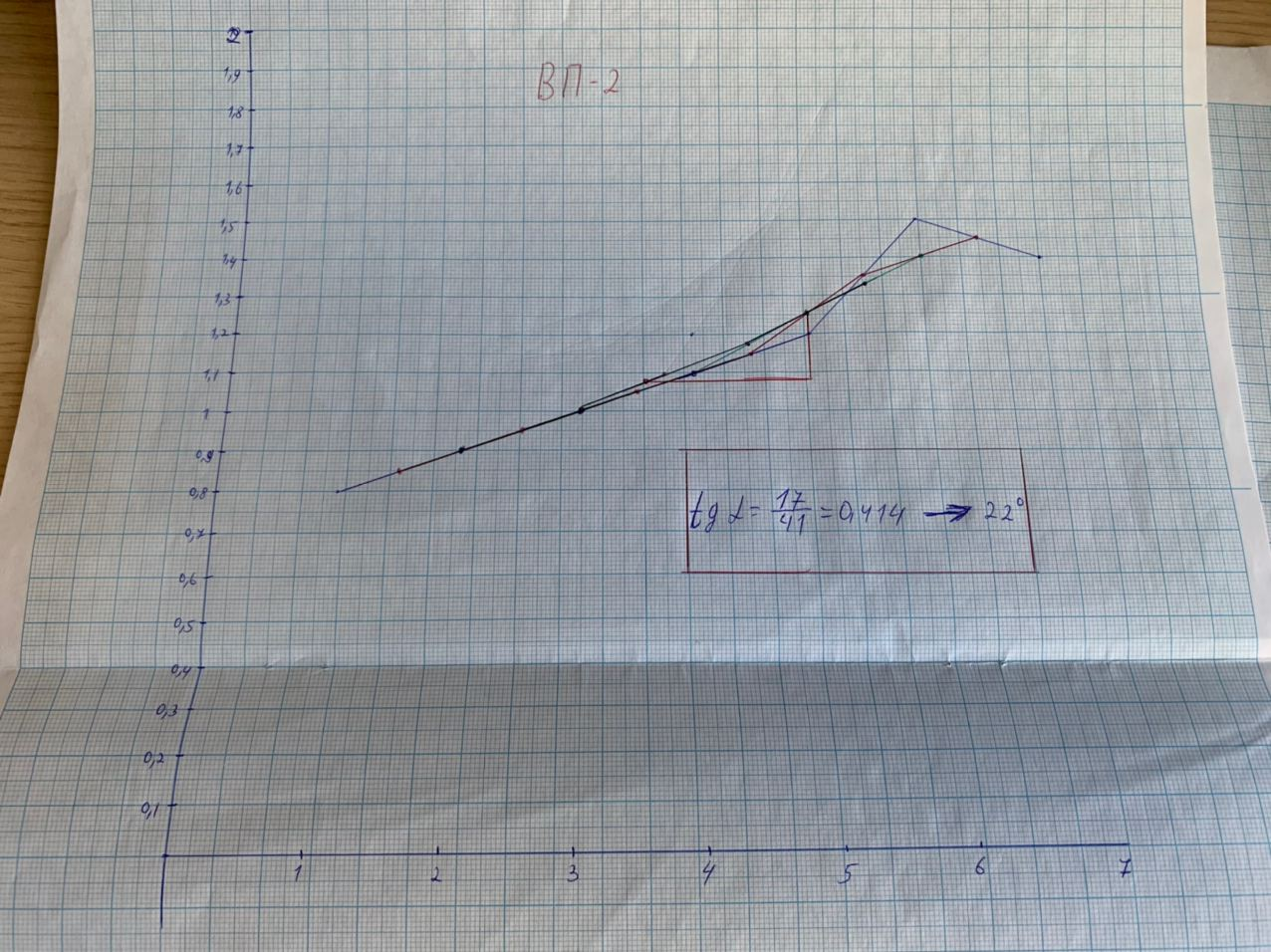

Рис.4 ВП1

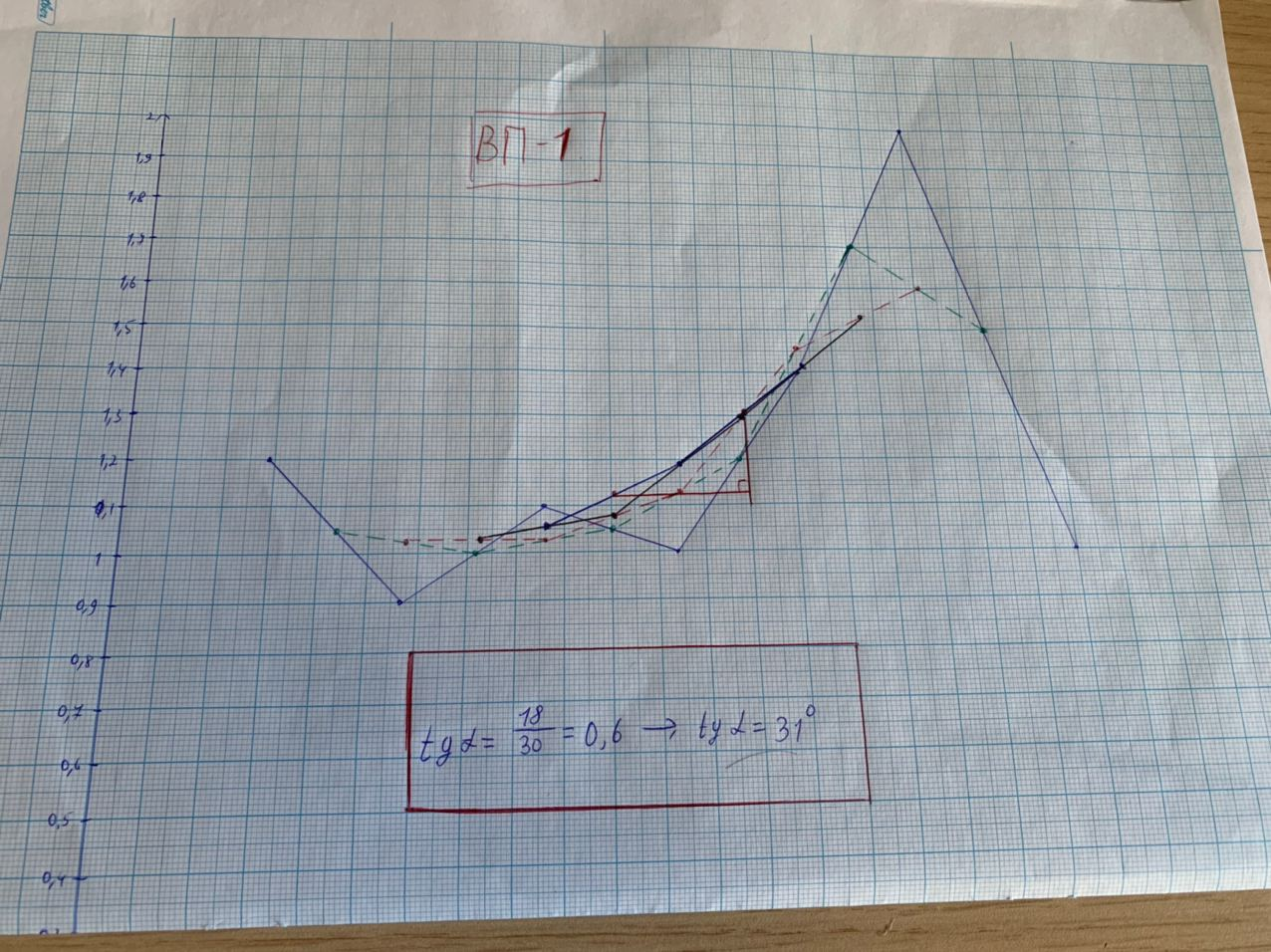

Рис.5 ВП2

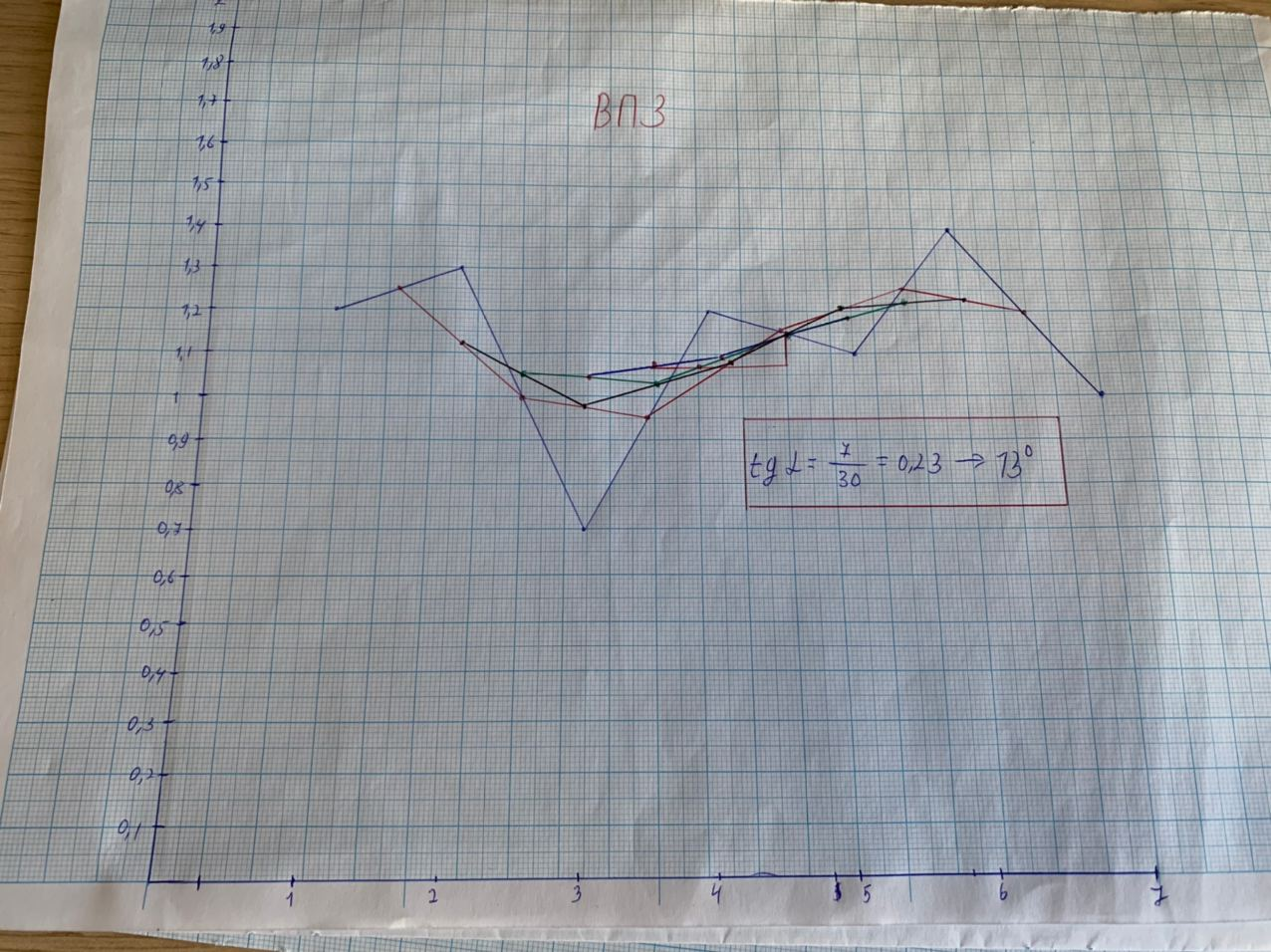

Рис.6 ВП3

Рис.7 ВП4

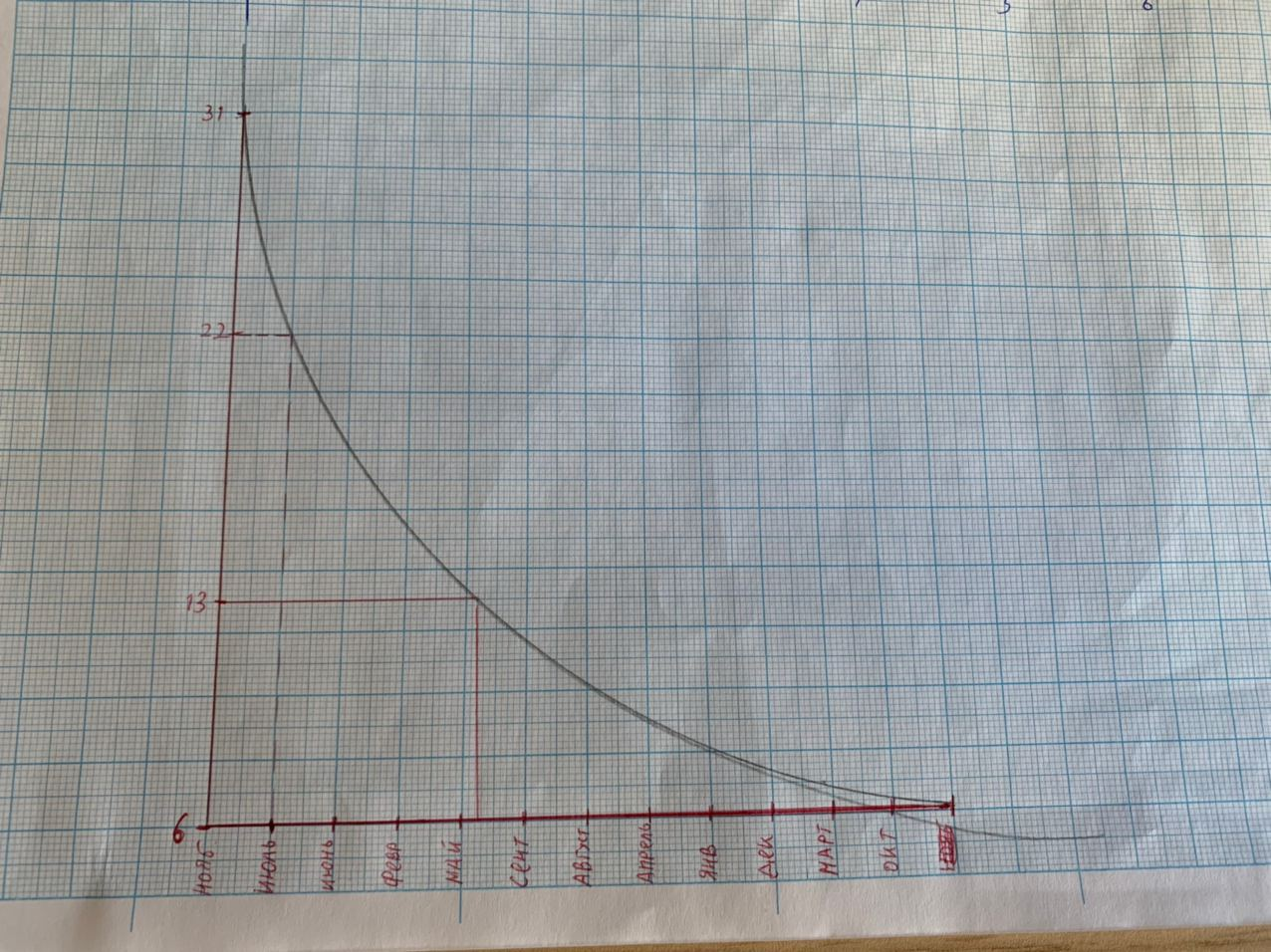

Рис.8 Метод векторного прогнозирования
ВП1 — Ноябрь
ВП2 — Июль
ВП3 — Май
ВП4 — Октябрь
